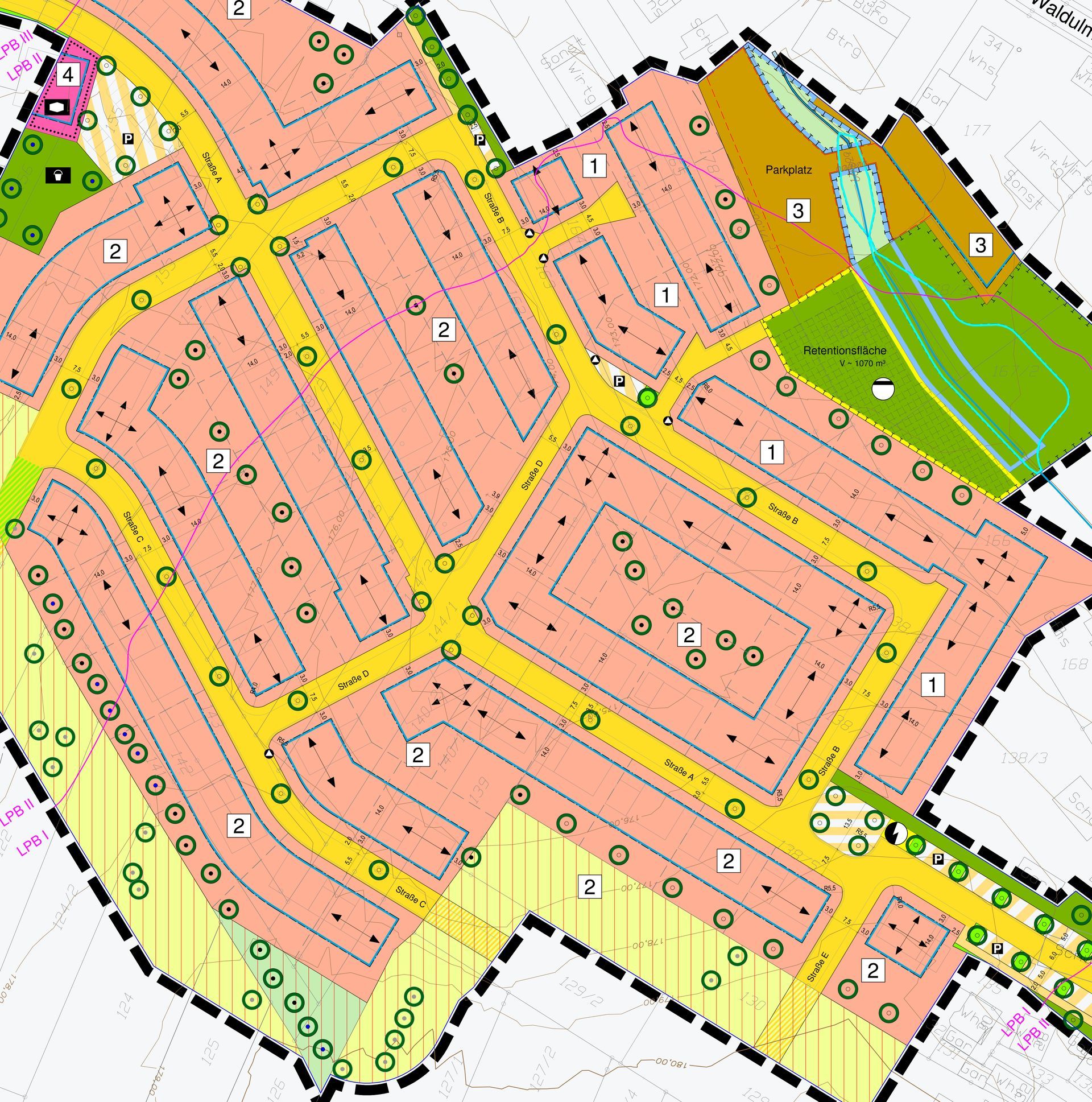

Gässelsmatt/Heidenhof - Kappelrodeck
Im Baugebiet „Gässelsmatt/Heidenhof“ in Kappelrodeck entstehen auf einer Fläche von ca. 3,2 ha 38 neue Wohnbauplätze.
Aufgrund der umfangreichen Arbeiten beim Gewässerbau sind die Erschließungsarbeiten auf knapp 2 Jahre ausgelegt.

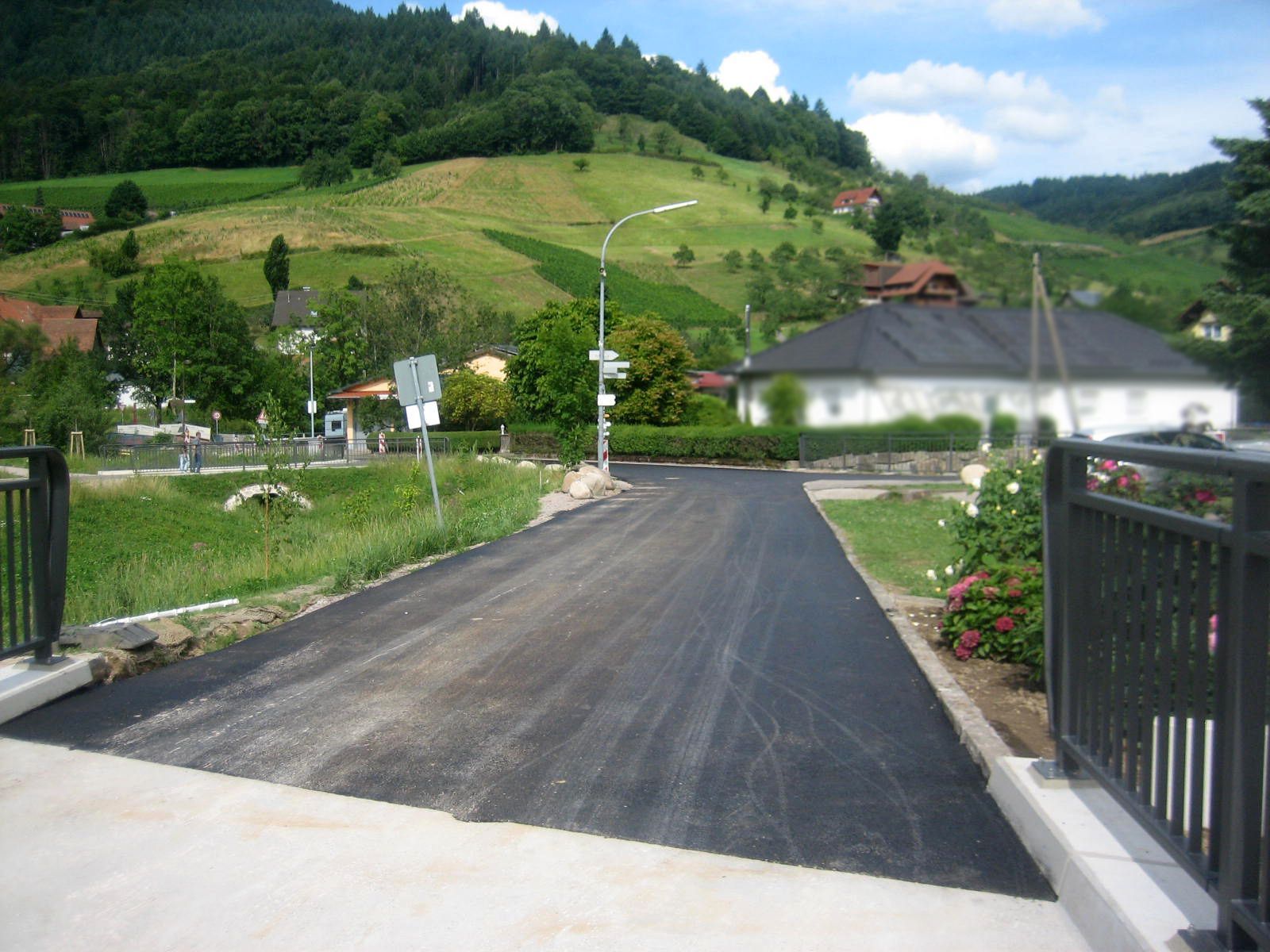

März 2025 - Der letzte Abschnitt Feindecke wurde eingebaut.
März 2025
Dezember 2024
November 2024
November 2024
Oktober 2024
August 2024
Juli 2024
Juli 2024
Juni 2024
Juni 2024
Mai 2024

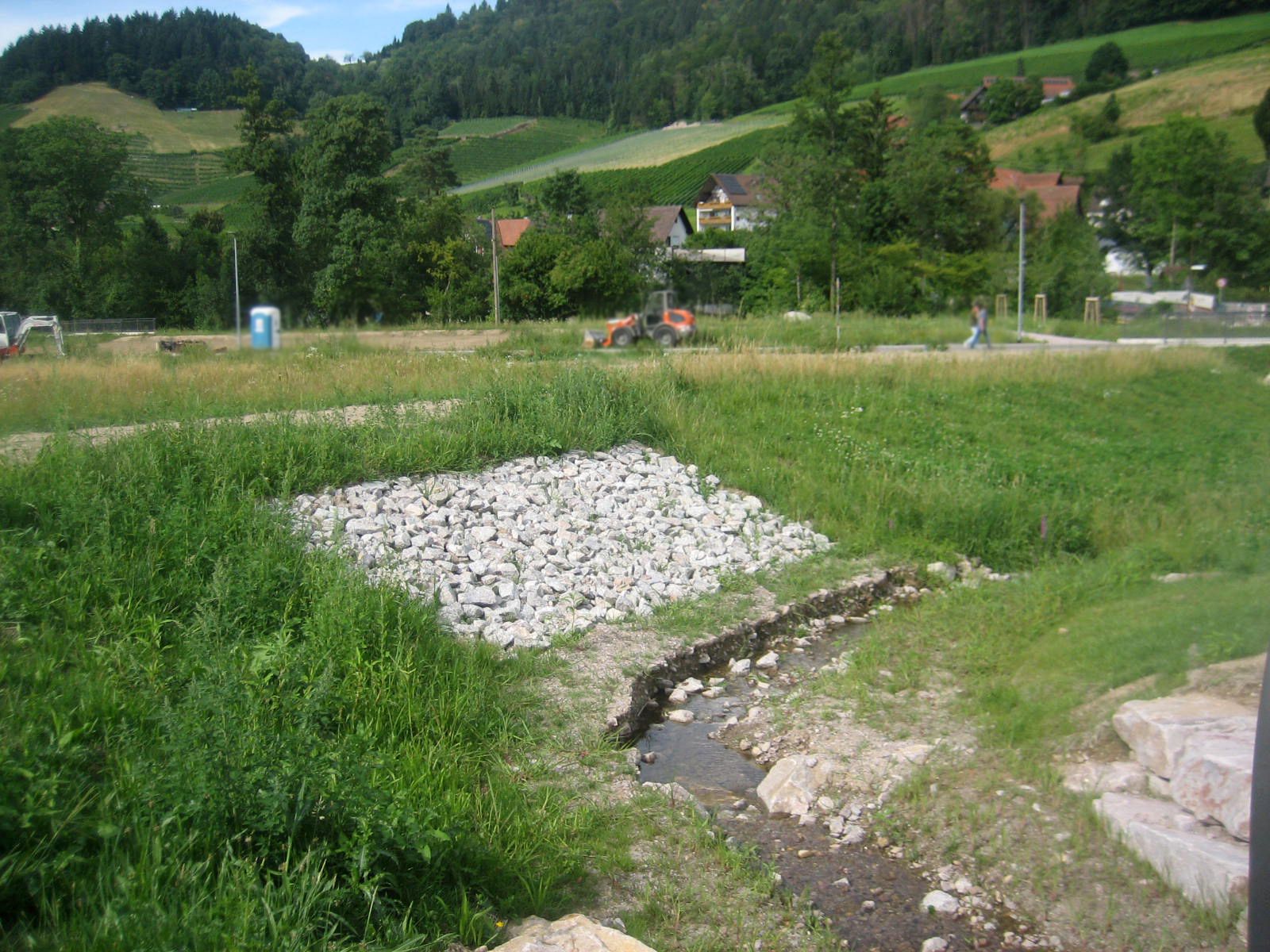

Mai 2024 - Die Baumbeete sind fertig und der Anschluss des Gässelsmattgrabens an die Acher wird hergestellt.
April 2024
April 2024

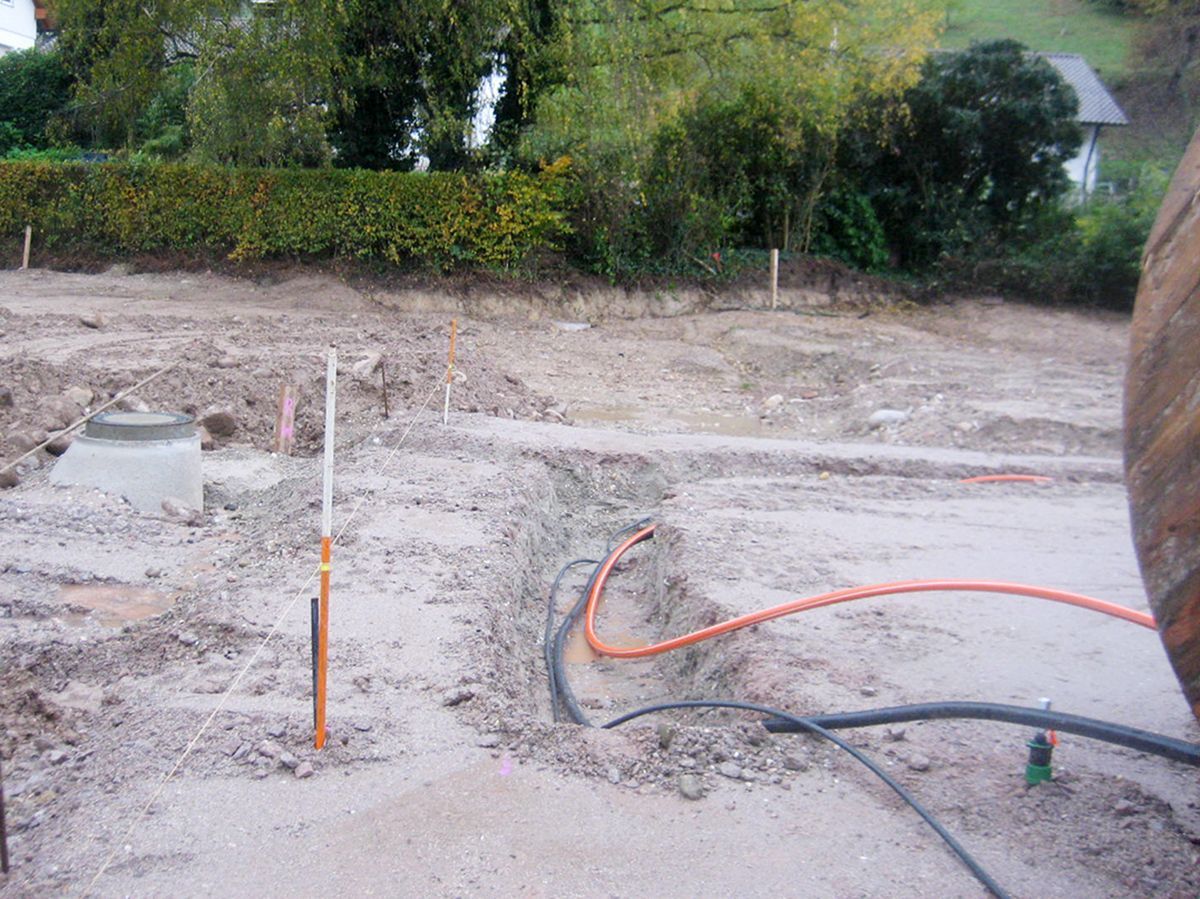

März 2024 - Es werden die Kabel verlegt.
März 2024 - Derzeit werden die Bordsteine versetzt.
Februar 2024
Januar 2024 - Es wurde das Wellstahlprofil von Bauwerk 1 eingebaut.
Dezember 2023
Dezeber 2023
November 2023
November 2023 - Es werden Kabel verlegt und Bordsteine versetzt.
September 2023
Juli 2023
Juni 2023 In den letzten Wochen wurde in der Heidenhofstraße kanalisiert und mit den Erdarbeiten für den Gässelsmattgraben begonnen.
März 2023 Aktuell wird kanalisiert.
Februar 2023
Es werden die Schmutz- und Regenwasserkanäle verlegt sowie die Wasserleitung.
Februar 2023
Es wird kanalisiert. Für die Lärmschutzwand wurde die Aufstandsfläche geschottert.
Januar 2023
Dezember 2022 Aktuell werden die Rohre verlegt.
November 2022
Es wird der Mutterboden abgetragen und die Baustraße wird mit Schotter hergestellt.
